安装地暖系统铺装以后,上面要做一次混凝土回填层,地暖系统中地暖回填层又称蓄热层。混凝土回填不仅起到了保护地暖系统的作用还起到了蓄热的作用,地暖回填层的好坏直接影响地暖的散热效果,因此地暖安装完毕在地暖回填层的施工要特别注意。

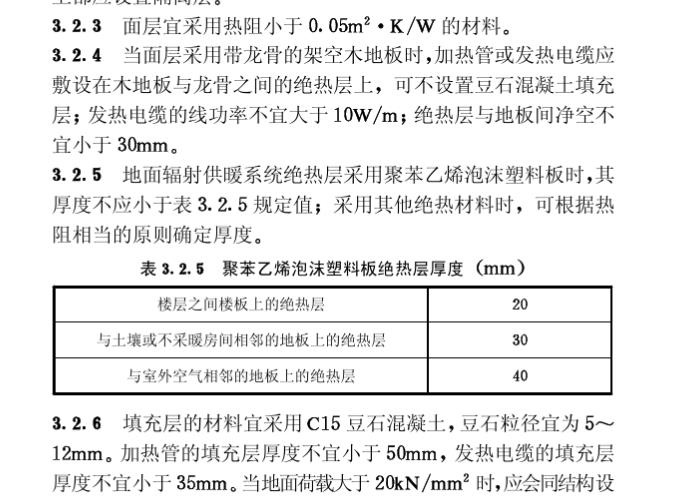

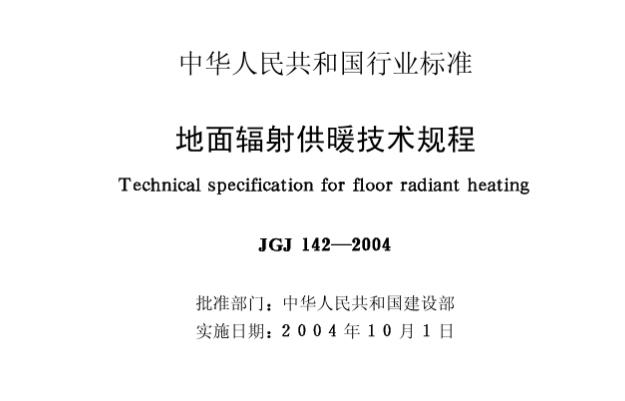

下图为地暖行业国家标准中关于地暖施工以及地暖豆石的标准要求。
您在地暖回填施工时要注意几下几个方面:
第一、地暖系统检测:
1 发热电缆经电阻检测和绝缘性能检测合格;
2 所有伸缩缝已安装完毕;
3 加热管安装完毕且水压试验合格、加热管处于有压状态下;
4 温控器的安装盒、发热电缆冷线穿管已经布置完毕;
5 通过隐蔽工程验收。混凝土填充层施工,应由有资质的土建施工方承担,供暖系统安装单位应密切配合。混凝土填充层施工中,应保证加热管内的水压不低于0.6MPa,填充层养护过程中,系统水压应保持不低于0.4MPa。混凝土填充层施工中,严禁使用机械震捣设备;施工人员应穿软底鞋,采用平头铁锹。
在加热管或发热电缆的铺设区内,严禁穿凿、钻孔或进行射钉作业。系统初始加热前,混凝土填充层的养护期不应少于21天。
施工中,应对地面采取保护措施,严禁在地面上加以重载、高温烘烤、直接放置高温物体和高温加热设备。
填充层施工完毕后,应进行发热电缆的标称电阻和绝缘电阻检测,验收并做好记录。
第二、混凝土回填施工:
1、填充层的材料宜采用C15豆石混凝土,豆石粒径宜为5-12mm(我厂生产的“金陵五洲”牌地暖豆石,规格为8-12mm左右)。
2、加热管的填充层厚度不宜小于50mm,发热电缆的填充层厚度不宜小于35mm。当地面荷载大于20kN/m2时,应会同结构设计人员采取加固措施。第三、地暖回填时每次浇筑的面积不宜过大,避免地面填充层裂缝,同时有利于混凝土的标高控制;混凝土的振捣要求人工振捣; 利于混凝土的标高控制;在混凝土浇筑的同时,抹灰工用刮杠,将其表面按标高进行刮平,然后用木抹子进行压抹;混凝土施工时,禁止使用铁锹接触地暖系统。防止手推车碾压地暖系统。更多施工注意有地暖行业专业施工人员现场指导。
